Plánovací klam: proč všechno trvá déle, než čekáš (a jak to změnit)

· Aktualizováno

Plánovací klam (anglicky planning fallacy) je sklon podceňovat, kolik času, peněz a úsilí nás úkol bude stát – a to i tehdy, když víme, že podobné úkoly v minulosti trvaly déle. Pojem zavedli psychologové Daniel Kahneman a Amos Tversky v roce 1979. Níže najdeš, co přesně o něm říká výzkum, proč se mu nevyhnou ani zkušení lidé a šest postupů, díky kterým budou tvoje odhady blíž realitě.

Ve zkratce
  • Plánovací klam je systematické podceňování doby (a nákladů) budoucích úkolů, popsané Kahnemanem a Tverskym v roce 1979.
  • Ve studii Buehlera, Griffinové a Rosse (1994) studenti odhadli dokončení diplomové práce v průměru na 34 dní, skutečně to trvalo 55 dní; termín stihlo jen asi 30 % z nich.
  • Klam vzniká hlavně tím, že plánujeme „zevnitř“ – představujeme si ideální průběh a ignorujeme, jak dlouho podobné věci trvaly dřív.
  • Pomáhá pohled zvenčí (srovnání s podobnými úkoly), rozpad úkolu na kroky, měření skutečného času a rezerva v plánu.
  • Klam se týká jen vlastních plánů: když odhadujeme práci druhých, bývají naše odhady naopak spíš pesimistické.

Co je plánovací klam

Plánovací klam je jedna z nejlépe doložených chyb v našem uvažování o budoucnosti. Když odhadujeme, jak dlouho nám něco potrvá, vycházíme z představy, jak by to mělo jít – a ta představa skoro nikdy nepočítá s nemocí, nečekaným dotazem klienta, chybou v podkladech nebo tím, že se nám jeden den prostě nedaří.

Kahneman a Tversky si všimli, že lidé se mýlí i tehdy, když vědí, že podobné projekty v minulosti trvaly déle. Kahneman později popsal vlastní zkušenost: tým, se kterým psal učebnici, odhadoval dokončení na zhruba dva roky. Když se zeptal kolegy, jak dlouho trvaly podobné projekty jiných týmů, vyšlo mu sedm až deset let – a zhruba čtyřicet procent týmů je nedokončilo vůbec. Kniha nakonec vyšla po osmi letech.

Klam se netýká jen času. Velké stavby a veřejné projekty pravidelně přetahují rozpočty i termíny. Sydneyská opera měla podle původního plánu stát kolem sedmi milionů australských dolarů a být hotová v roce 1963; otevřela se v roce 1973 a stála přes sto milionů.

Co ukázal výzkum

Nejcitovanější studii publikovali v roce 1994 Roger Buehler, Dale Griffinová a Michael Ross. Požádali studenty, ať odhadnou, kdy dokončí diplomovou práci:

Průměr
Realistický odhad studentů34 dní
Odhad „kdyby šlo všechno hladce“27 dní
Odhad „kdyby šlo všechno špatně“49 dní
Skutečnost55 dní

Práci do svého odhadu dokončilo jen asi 30 % studentů. A i jejich nejhorší možný scénář byl optimističtější než skutečnost. Stejný vzorec se v dalších pokusech objevil u domácích úkolů, daňových přiznání i nákupů na Vánoce.

Zajímavé je, čím se studenti při odhadu řídili: drtivá většina myslela na to, jak práci provedou, a jen malá část si vzpomněla na své dřívější zkušenosti – a i ti je obvykle odbyli tím, že „tentokrát je to jiné“.

Proč se plánovacímu klamu nevyhneme

  • Pohled zevnitř. Plánujeme podle scénáře „jak to udělám“ a ne podle statistiky „jak dlouho to obvykle trvá“. Scénář je vždycky čistší než realita.
  • Výjimky z minulosti. Zpoždění minule si vysvětlíme jako výjimku („to byla nemoc“, „to byl náročný klient“), takže z něj nic nevyvodíme.
  • Přání je otcem odhadu. Čím víc chceme, aby byla věc hotová rychle, tím optimističtější odhad dáme. Motivace je dobrá pro práci, špatná pro plánování.
  • Úkol jako celek. „Napsat nabídku“ vypadá jako jedna hodina. Když ho rozložíš na „zjistit požadavky, spočítat cenu, napsat text, poslat ke kontrole, zapracovat připomínky“, odhad vyroste sám.

6 způsobů, jak odhadovat realisticky

  1. Měř skutečný čas. Jediná spolehlivá data o tobě jsou tvoje vlastní. Pusť si u úkolu časovač a po pár týdnech uvidíš, o kolik se obvykle mýlíš. Jak na to, popisuje sledování času.
  2. Podívej se zvenčí. Než odhadneš, zeptej se: „Jak dlouho trvaly poslední tři podobné úkoly?“ Této technice se říká odhad podle referenční třídy a doporučuje ji i Kahneman.
  3. Rozlož úkol na kroky. Výzkum (Kruger a Evans, 2004) ukázal, že když lidé úkol rozepíšou na dílčí kroky, jejich odhady se prodlouží a přiblíží realitě – hlavně u složitějších úkolů.
  4. Přidej rezervu podle své chyby. Když ti úkoly obvykle trvají o polovinu déle, násob odhady 1,5. U věcí, které děláš poprvé, počítej klidně s dvojnásobkem.
  5. Plánuj den s volným místem. Nech v kalendáři zhruba čtvrtinu dne volnou. Rozpadlý plán stojí víc času než plán s rezervou – víc v článku time blocking.
  6. Termín si posuň dopředu. Klientovi slibuj termín podle realistického odhadu s rezervou, sobě si dej dřívější. Zpoždění pak sní tvou rezervu, ne tvoji pověst.

Plánovací klam u OSVČ a freelancerů

Na volné noze má plánovací klam přímý dopad na peníze. Když nabídku spočítáš podle optimistického odhadu, každá hodina navíc snižuje tvou skutečnou hodinovou sazbu. Pár pravidel z praxe:

  • Ceň podle naměřených hodin, ne podle pocitu. Po třech podobných zakázkách víš, kolik opravdu trvají – pomůže výkaz práce.
  • Počítej s koly připomínek. Komunikace a úpravy bývají třetina práce a v odhadu skoro vždycky chybí.
  • Hlídej efektivní sazbu. Vyfakturováno děleno odpracováno – výpočet ukazuje článek jak spočítat hodinovou sazbu.

Plánovací klam v CORTEXu

V aplikaci CORTEX (zdarma pro všechny) je odhad času u úkolu běžný údaj – a aplikace ti pomáhá porovnat ho s realitou:

  • Focus měří skutečný čas. Spustíš ho nad úkolem a záznam času vznikne sám. Počítá se jen opravdu naměřený čas, odhad se nikdy nezapíše jako odpracovaný.
  • Upozornění na plánovací klam. Když ti několik úkolů trvá o víc než polovinu déle, než jsi čekal, CORTEX ti to jednou krátce připomene – s radou přidat k odhadům rezervu.
  • Poskládat den s rezervou. Plán dne počítá s tím, kolik prostoru dnes máš, a část kapacity nechá jako rezervu. Co se nevejde, ukáže zvlášť jako „tohle může počkat“, místo aby to tiše přetekl. Víc v článku plán dne na klik.
app.getcortex.cz/dnes

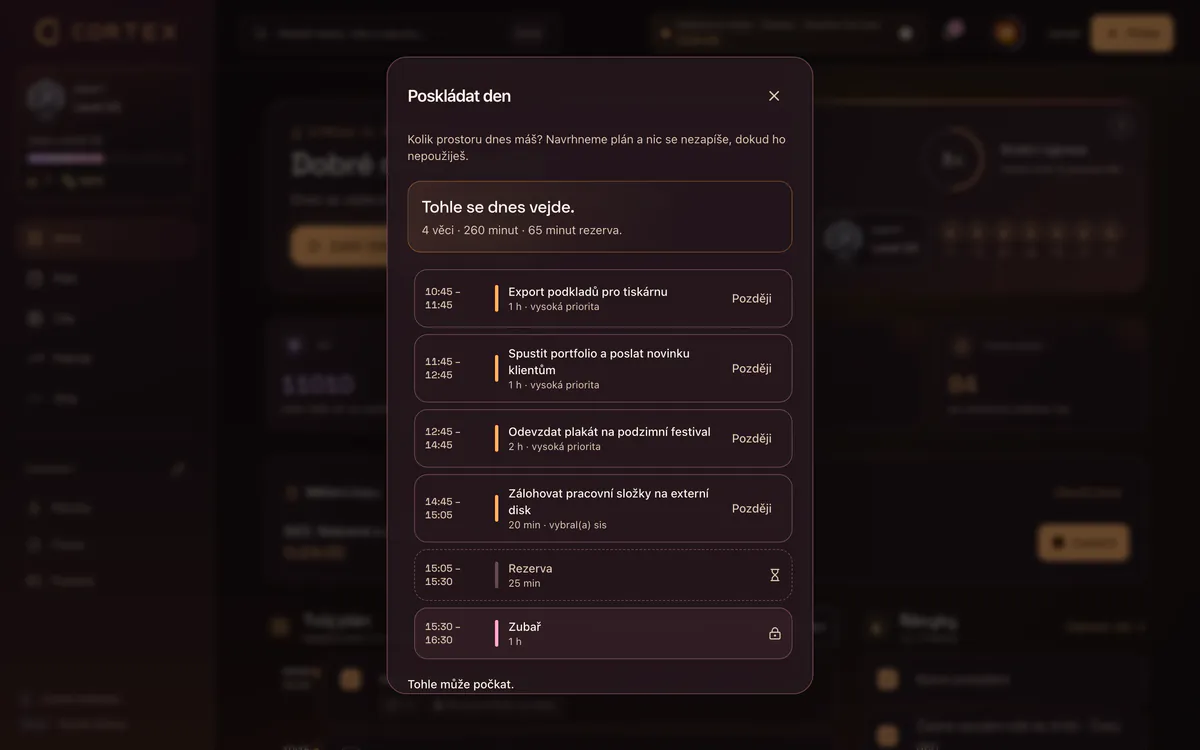

Plán dne s rezervou v aplikaci CORTEX – obrana proti plánovacímu klamu
Poskládat den v CORTEXu: 4 úkoly, 260 minut práce a 65 minut rezervy kolem pevné schůzky

Časté otázky

Co je plánovací klam?

Sklon podceňovat, kolik času, peněz a úsilí bude budoucí úkol stát, i když víme, že podobné úkoly dřív trvaly déle. Pojem zavedli Daniel Kahneman a Amos Tversky v roce 1979.

Jak velký je plánovací klam?

Záleží na úkolu, ale v klasické studii z roku 1994 studenti odhadli diplomovou práci na 34 dní a skutečně jim trvala 55 dní. Termín podle vlastního odhadu stihlo jen asi 30 % z nich.

Jak se plánovacímu klamu bránit?

Měř skutečný čas, porovnávej s podobnými úkoly z minulosti, rozkládej úkoly na kroky, přidávej rezervu podle své typické chyby a v denním plánu nech volné místo.

Jaký je rozdíl mezi plánovacím klamem a Parkinsonovým zákonem?

Plánovací klam znamená, že úkolu dáme méně času, než potřebuje. Parkinsonův zákon popisuje opak: když úkolu dáme víc času, než potřebuje, práce se roztáhne a čas vyplní. Rozumný odhad s rezervou řeší obojí.

Týká se plánovací klam i týmů a firem?

Ano, a často ve větším měřítku. Velké stavby, IT projekty a veřejné zakázky pravidelně přetahují termíny i rozpočty. Proti tomu se používá odhad podle referenční třídy, tedy srovnání s výsledky podobných projektů.

Zdroje a další čtení

Začni hrát svůj život
